Abre el plazo de alegaciones para los afectados por la variante de Carballo

Abre el plazo de alegaciones para los afectados por la variante de Carballo

El Diario Oficial de Galicia (DOG) publicó este viernes el listado de los propietarios de 182 parcelas afectados por la futura variante de Carballo, cuyo proyecto se somete a información pública. De este modo, abre este sábado un plazo de treinta días hábiles para presentar alegaciones a este proyecto,  que tendrá una inversión de más de 22 millones de euros y cuyo trazado ha aprobado de forma provisional la Xunta. El Gobierno gallego destina 1,2 millones de euros a estas expropiaciones.


En este proyecto se estima un plazo de ejecución para terminar las obras, una vez firmado el acta de replanteo, de dos años y medio. Esta vía conectará el polígono de Bértoa, la AC-552 y el enlace Carballo este de la AG-55 con las DP-1914 y AC-413, situadas al sur y sureste del municipio. El objetivo es crear una variante por la zona este que capte y canalice los tráficos de medio y largo recorrido del parque empresarial a la zona norte de Carballo hacia Santiago y hacia Ordes.


Está prevista la expropiación de 182 parcelas de Bértoa, Artes y Berdillo. Una vez superado el trámite de información pública y resueltas las posibles alegaciones, la Xunta podrá proceder a la aprobación definitiva del proyecto y a la licitación de las obras. La previsión es que, una vez completada la fase administrativa, las actuaciones arqueológicas se realicen como fase previa a la ejecución del trazado. Será en ese momento cuando se definan los plazos concretos de inicio y finalización de los trabajos.


Será una carretera de nuevo trazado, a 80 kilómetros por hora, que dará salida directa al polígono industrial de Carballo hacia las carreteras de Ordes y Santiago, con lo que evitará el tráfico pesado por el centro urbano, en concreto, en la zona del instituto Alfredo Brañas, el colegio Fogar y la zona del complejo deportivo. Las conexiones con otras carreteras se resolverá a nivel mediante glorietas y la nueva vía estará vallada y no se permitirán los accesos salvo en las rotondas.


La vía se dividirá en dos tramos: el primero, con una longitud de 2.850 metros, entre la AC-552 y la AC-413, que discurrirá en dirección noroeste, finalizando en la actual glorieta de la AC-552; y el segundo, de 800 metros, entre la  DP-1914 y la AC-413, finalizando en una nueva glorieta.

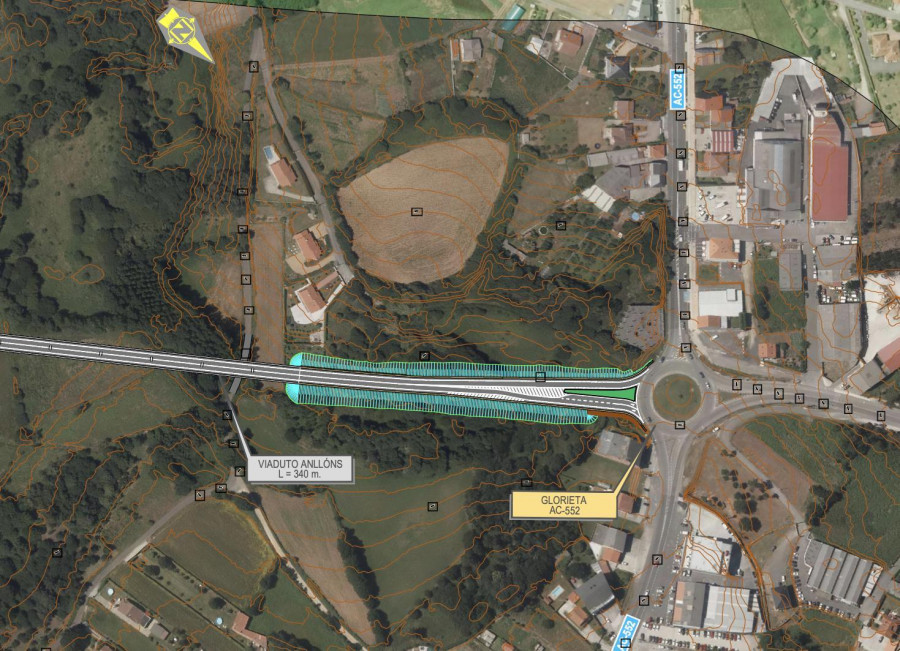

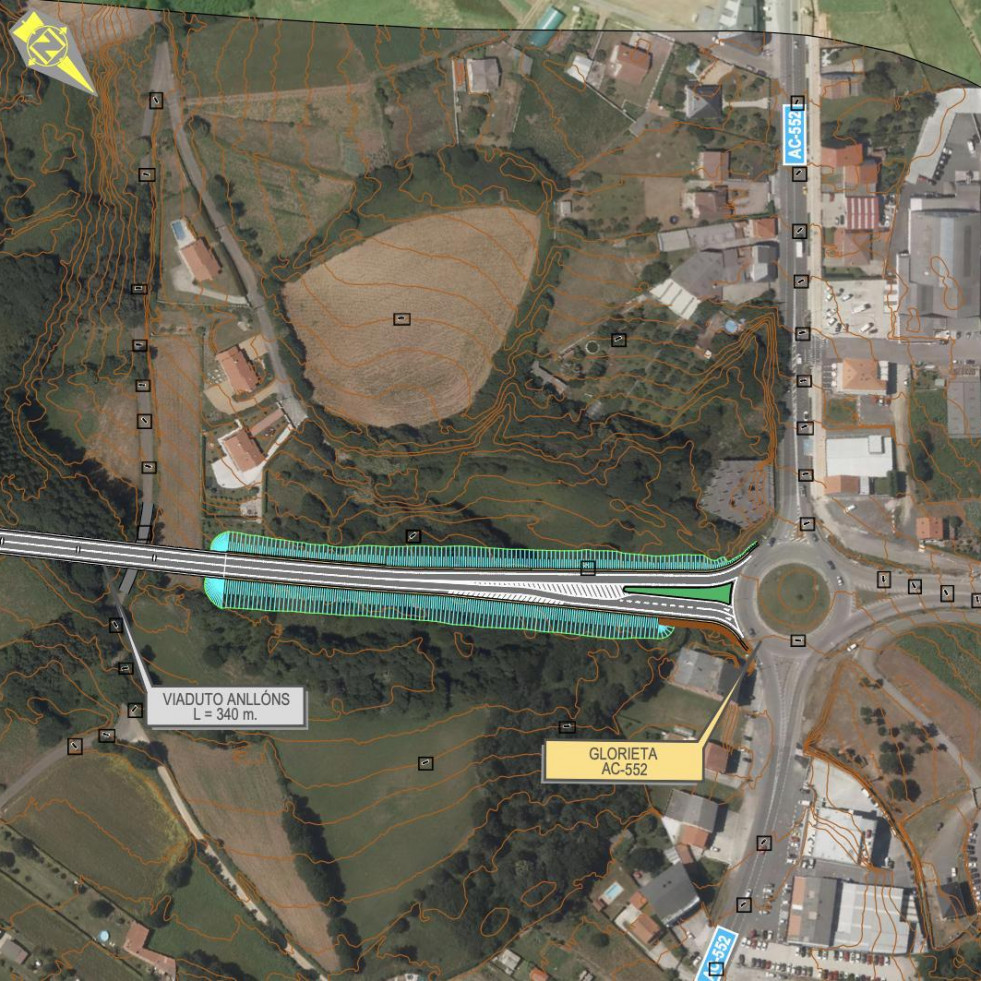

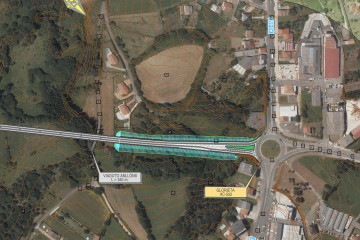

Entre las estructuras previstas están un viaducto de 340 metros sobre el río Anllóns, dos pasos superiores entre la AC-413 y la AC-552 y un paso inferior entre la DP-1914 y la AC-413, además de  un muro de contención y un marco para el arroyo Añón. También se construirán dos glorietas de 60 y 70 metros de diámetro con dos carriles de 4 metros, acera exterior e interior, en las intersecciones con la AC-413 y DP-1914.  Con la vista puesta en el horizonte del año 2045, este proyecto calcula una intensidad media del tráfico que oscilará entre los 8.747 y los 11.360 vehículos diarios.
